Les zones inondables par le Foron sont fonction du débit de ce dernier, lui même dépendant des pluies reçues sur son bassin versant. Les zones d’inondation sont dessinées en fonction des probabilités d’inondation, soit une fois tous les 30 ans (zone bleu clair) et une fois tous les 100 ans (zone bleu foncé). Voir page « Zones actuellement inondables »
Les projets de constructions sont connus pour le coté suisse. Le plan montre les périmètres également en projet de construction sur le coté français. Voir page « Projets de constructions »
Le plan de la page « Synthèse » superpose les deux premiers plans. Il met en évidence tous les périmètres dans lesquels il ne faudrait PAS construire !
Avec la construction d’un bassin de rétention dans le vallon du Foron, dont la construction est envisagée par les autorités, en amont de Ville la Grand, sous Marsaz, (en jaune sur le plan), le Foron revient dans son lit mineur et …les zones inondables ne le sont plus !!! CQFD .
C’est ce que met en évidence la page « Après la construction du bassin ».
Le bassin de rétention sera possible par la construction d’un réel barrage dans le vallon du Foron :
- 850 mètres de long
- 7 mètres de hauteur
- capacité de 250’000 mètres cubes
- le passage de 60’000 camions pendant deux ans
Sources : ADIFOR, DCTI, Programme cadre PAC Mon Idée, PPR Ville-la-Grand

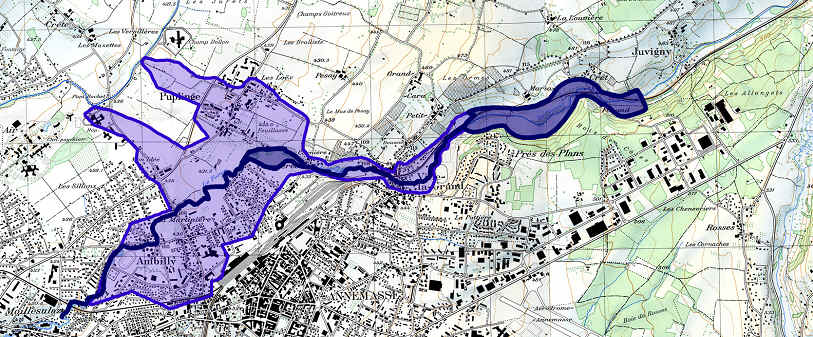

Zones actuellement inondables
zone de risque fort (Q30)
zone de risque moyen (Q100)

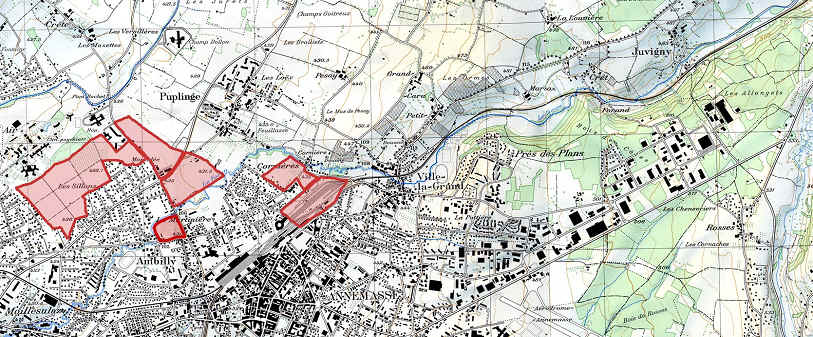

Projets de construction
Projets de constructions identifiés par l’Adifor à ce jour :
- Mica (Mon Idée – Communaux d’Ambilly – Grands Prés)
- Pôle Etoile Annemasse – Moulins Gaud
- Martinière

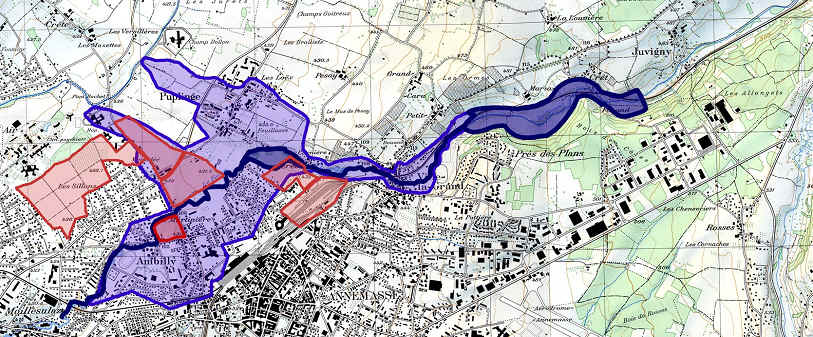

Synthèse

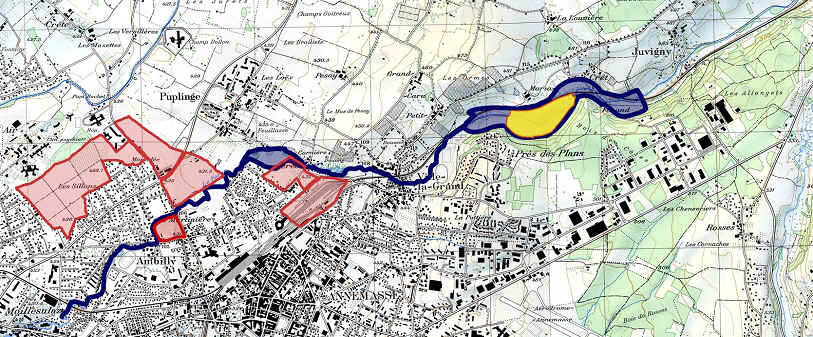

Après la construction du bassin:
Zones inondables après la construction du bassin
zone restant vraisemblablement inondable en cas d’inondation > Q100
